5月16日7時38分,公司1號機組歷經45天檢修后一次啟動并網成功,機組各系統參數穩定,環保指標優良,標志著1號機組年度檢修圓滿完成,為迎峰度夏電力保供注入強勁動能。

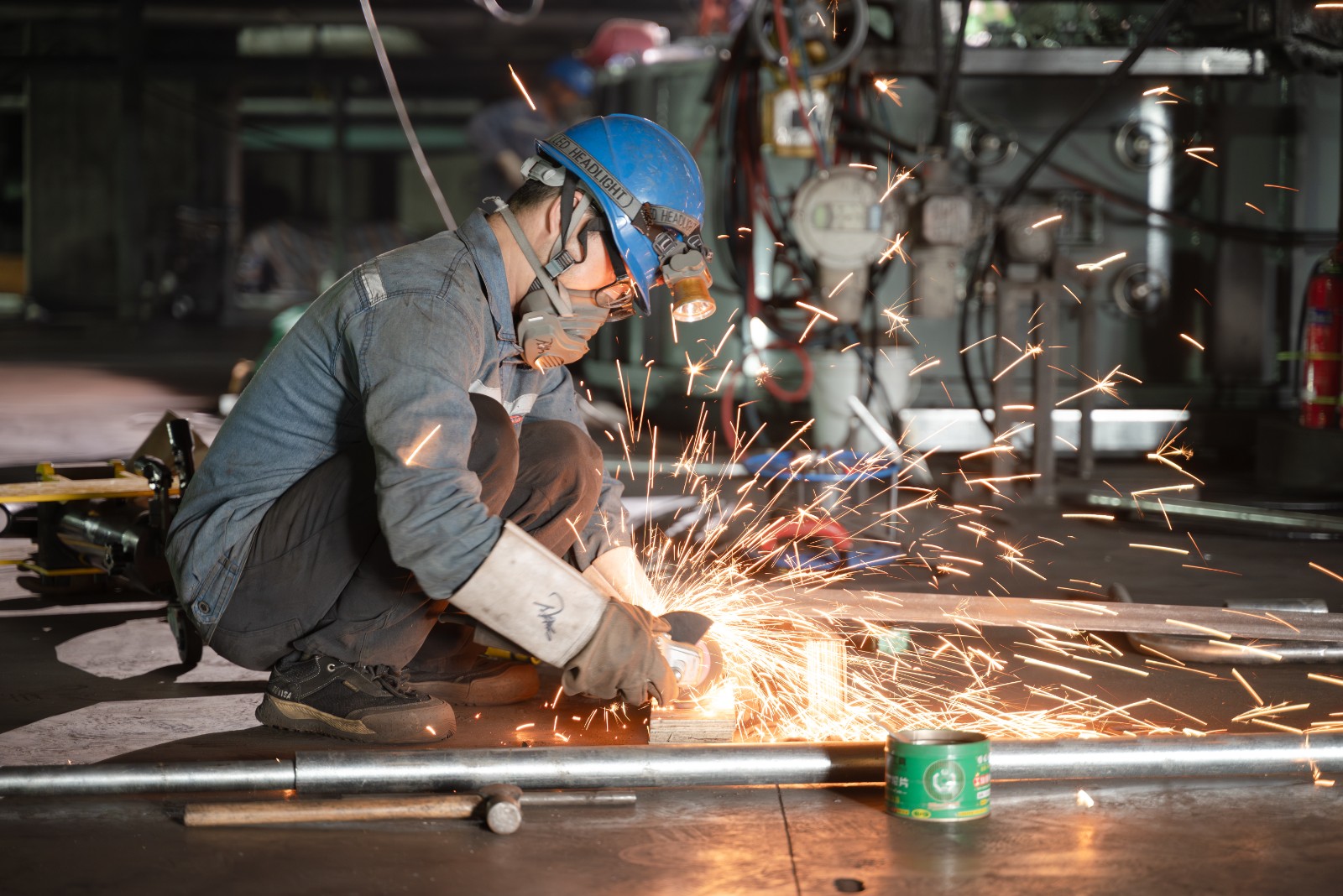

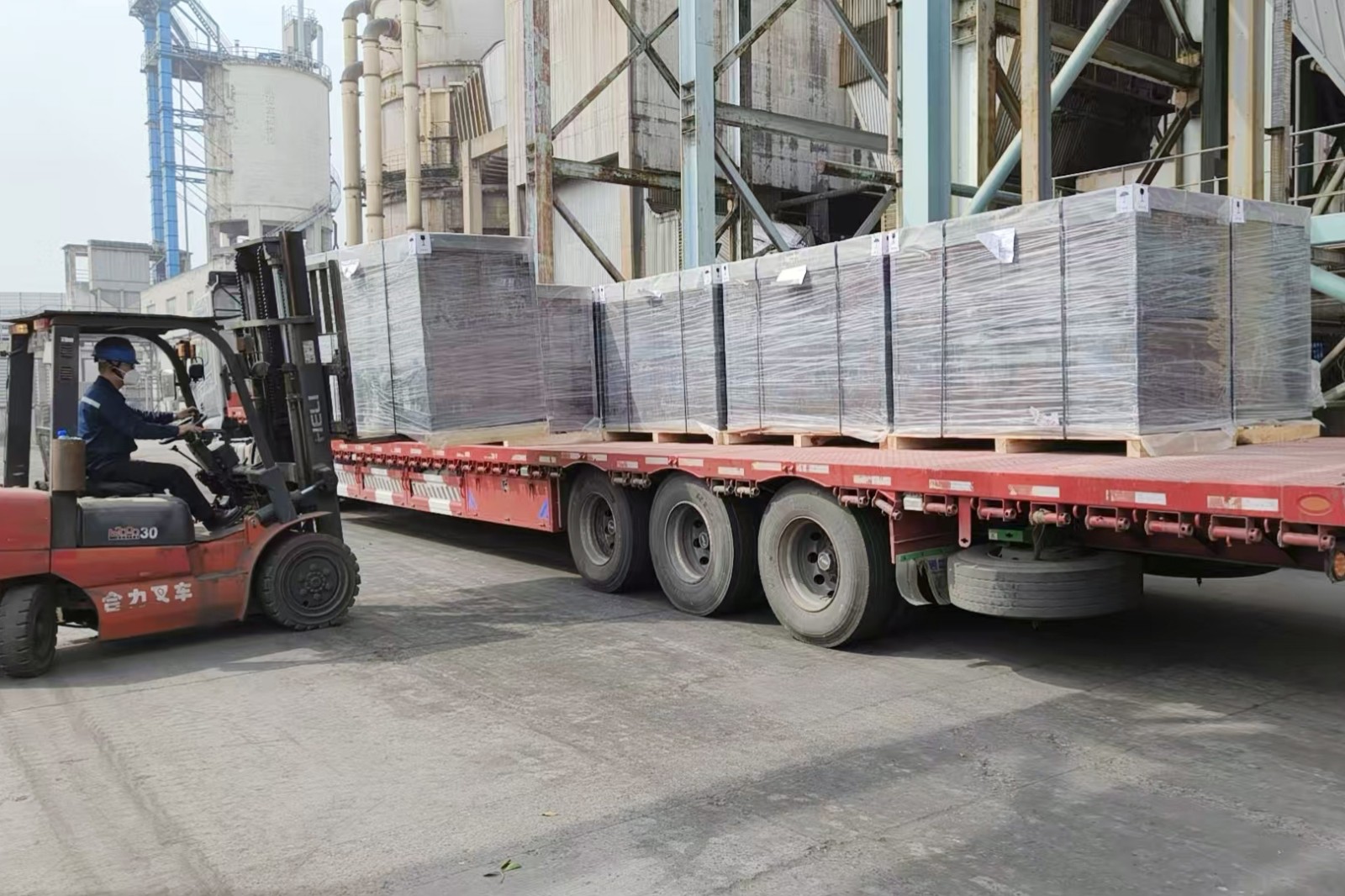

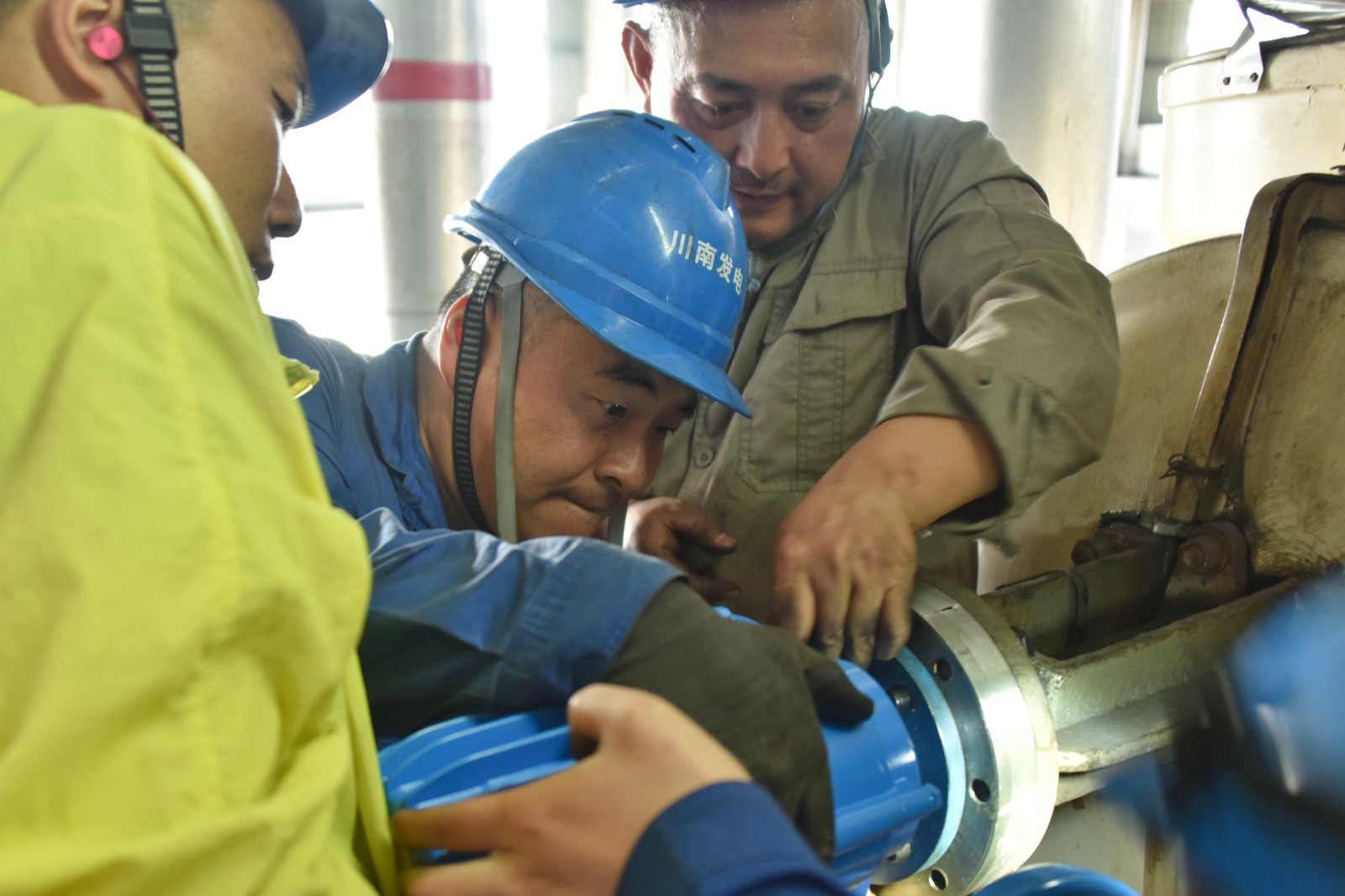

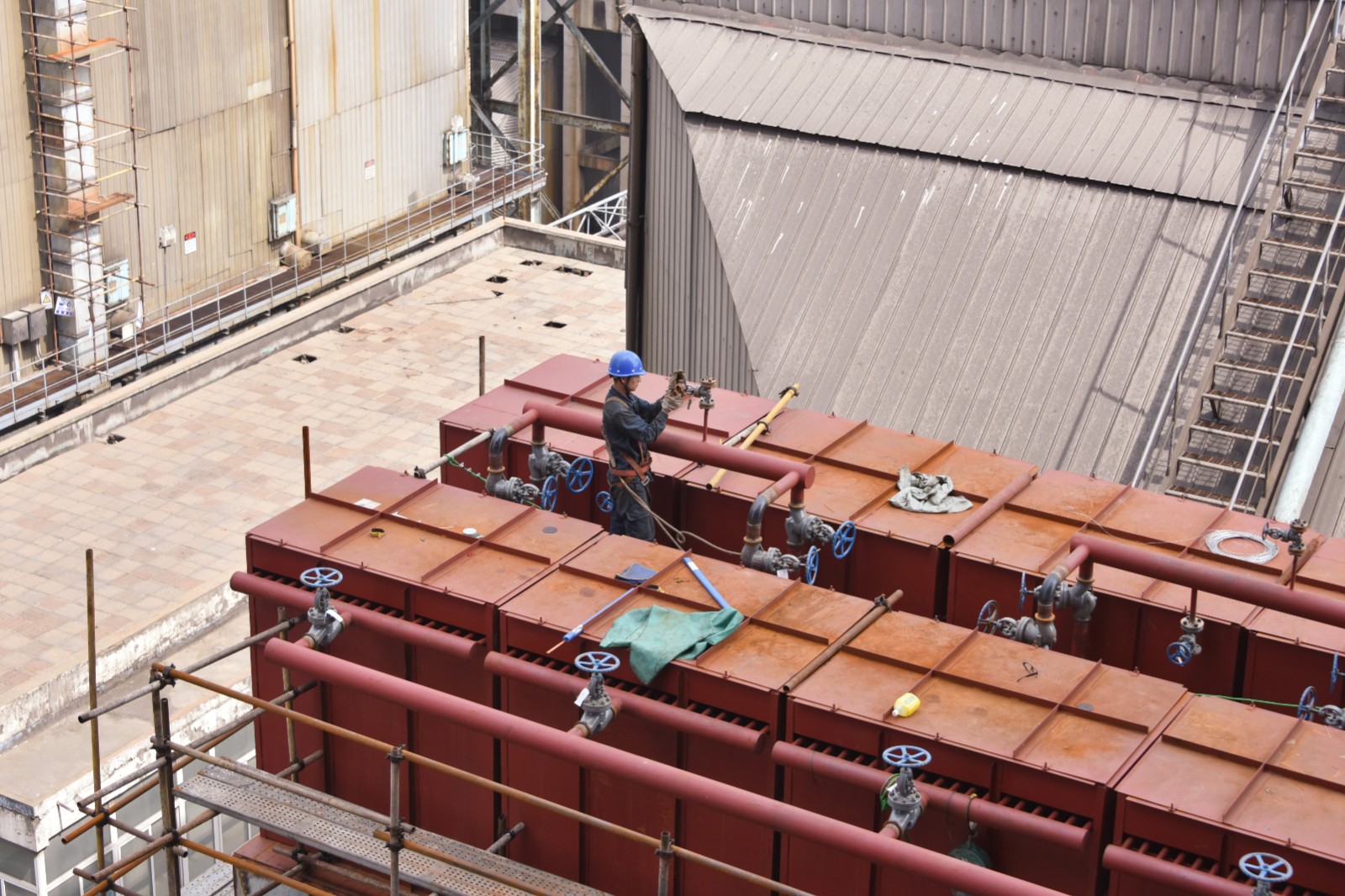

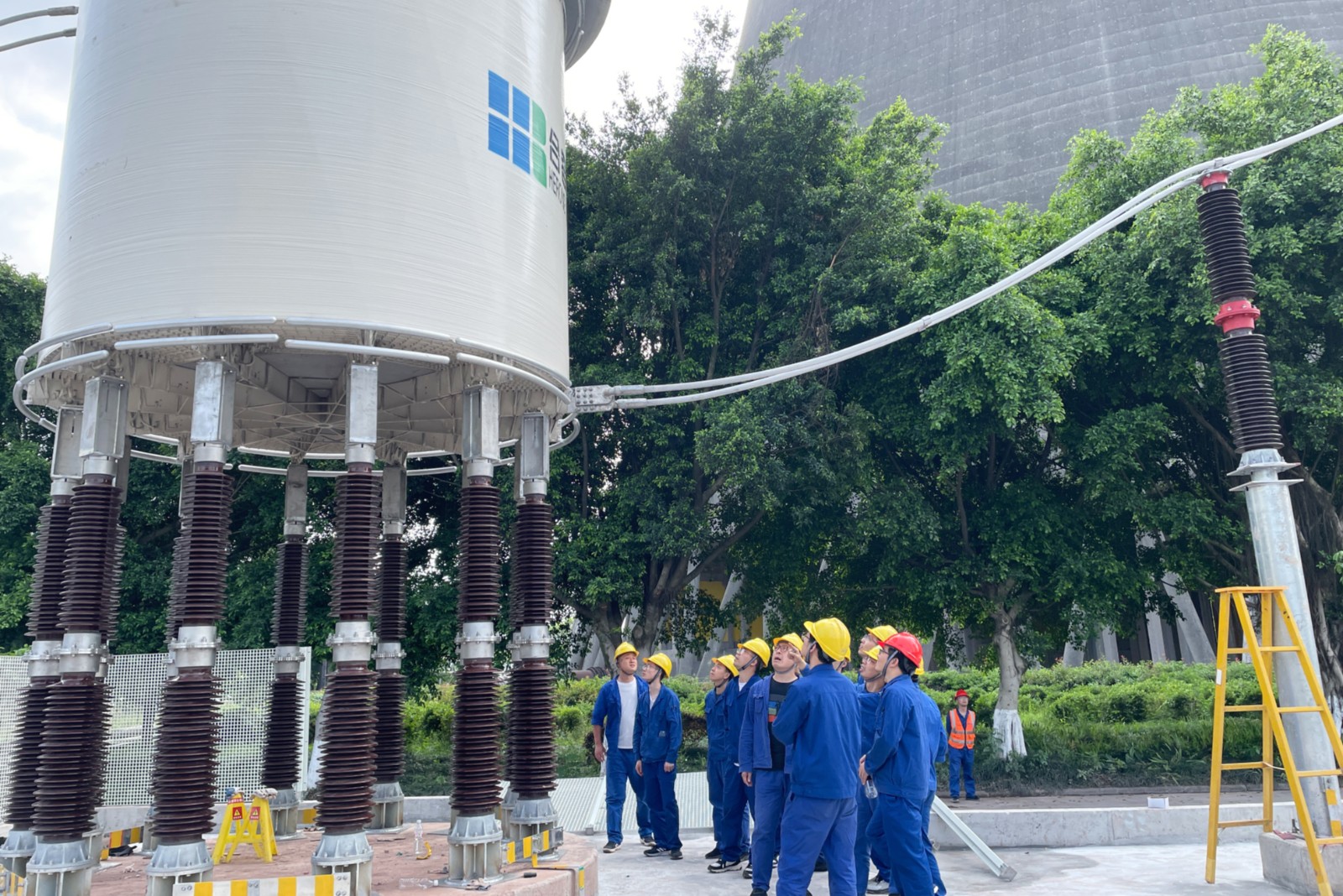

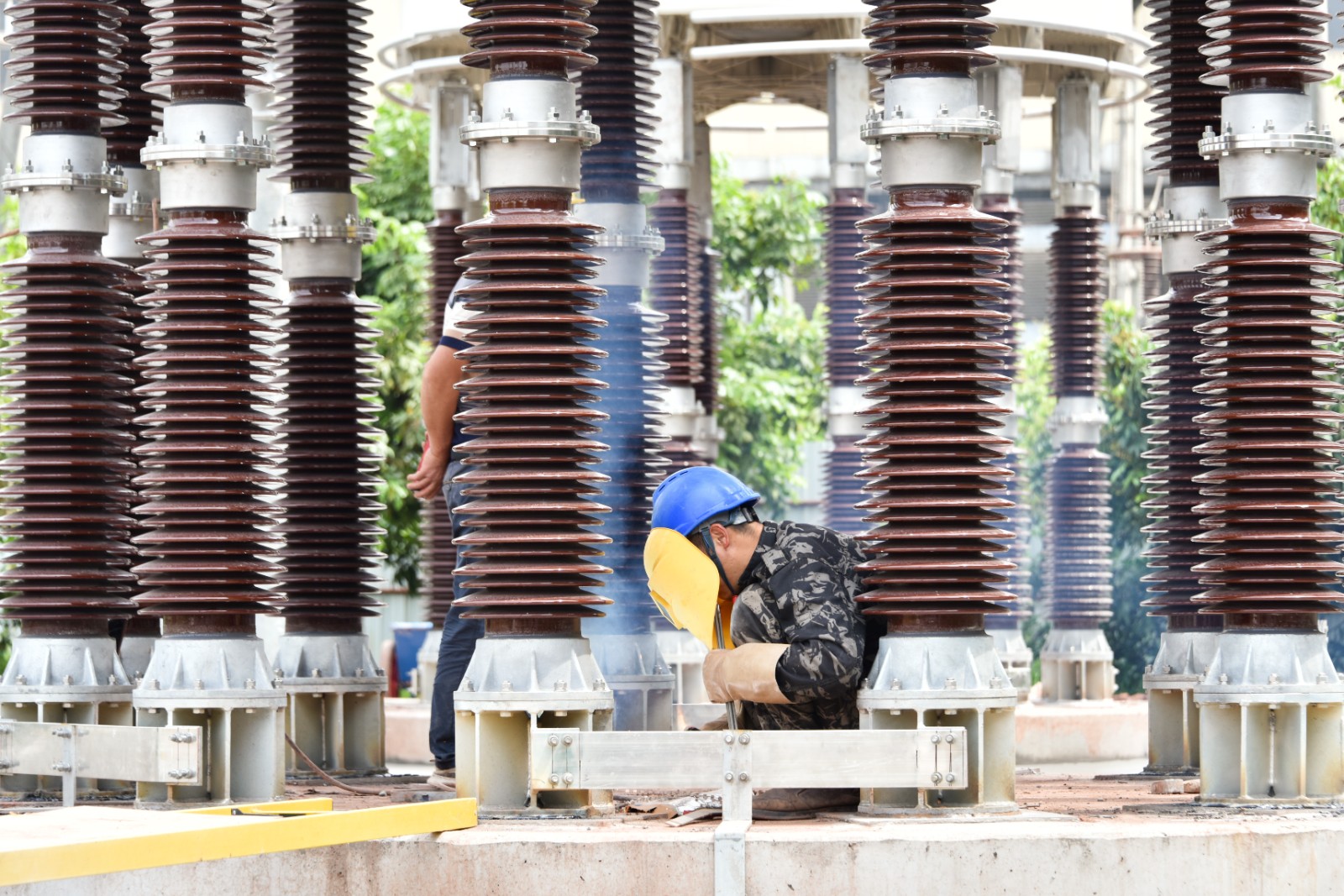

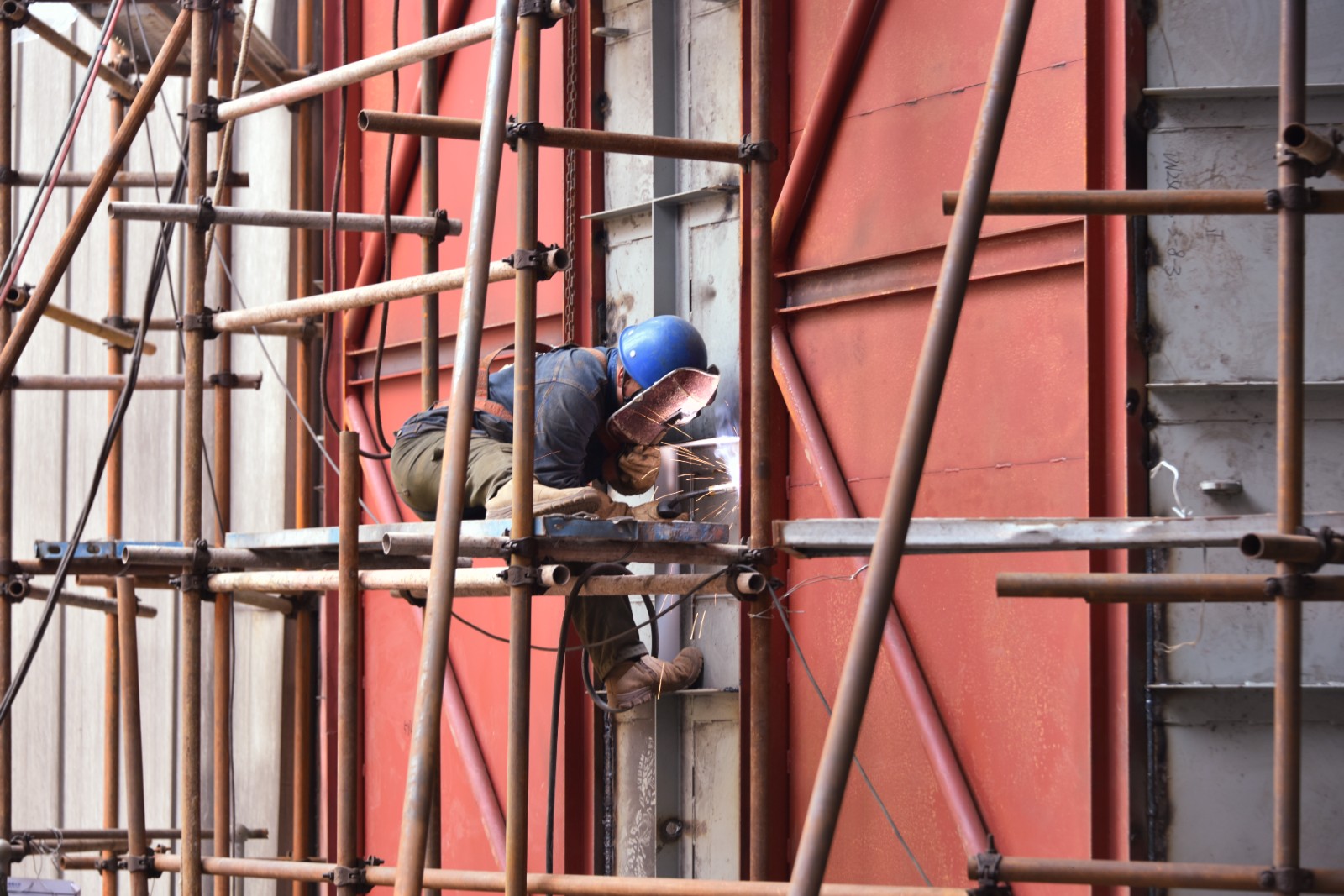

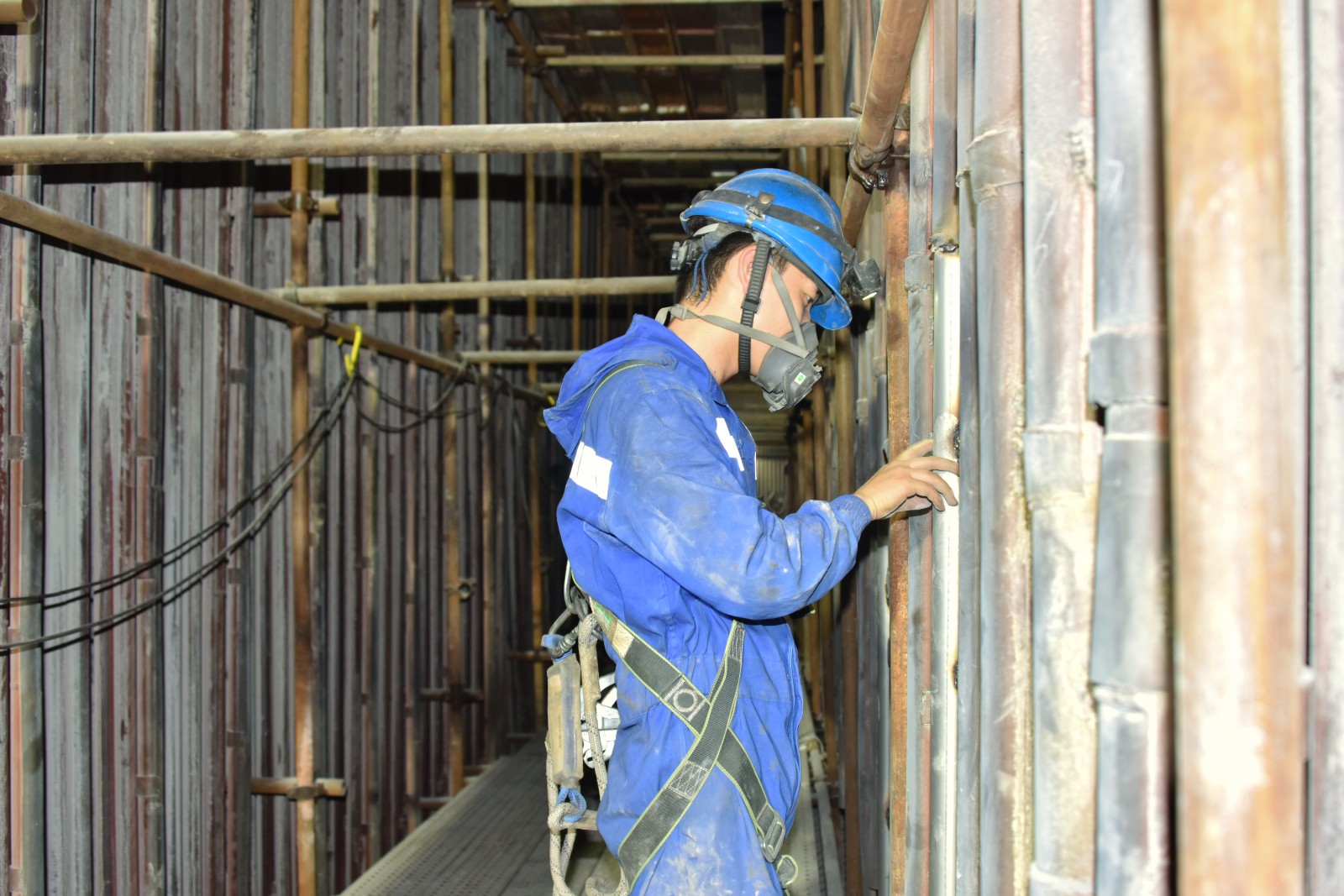

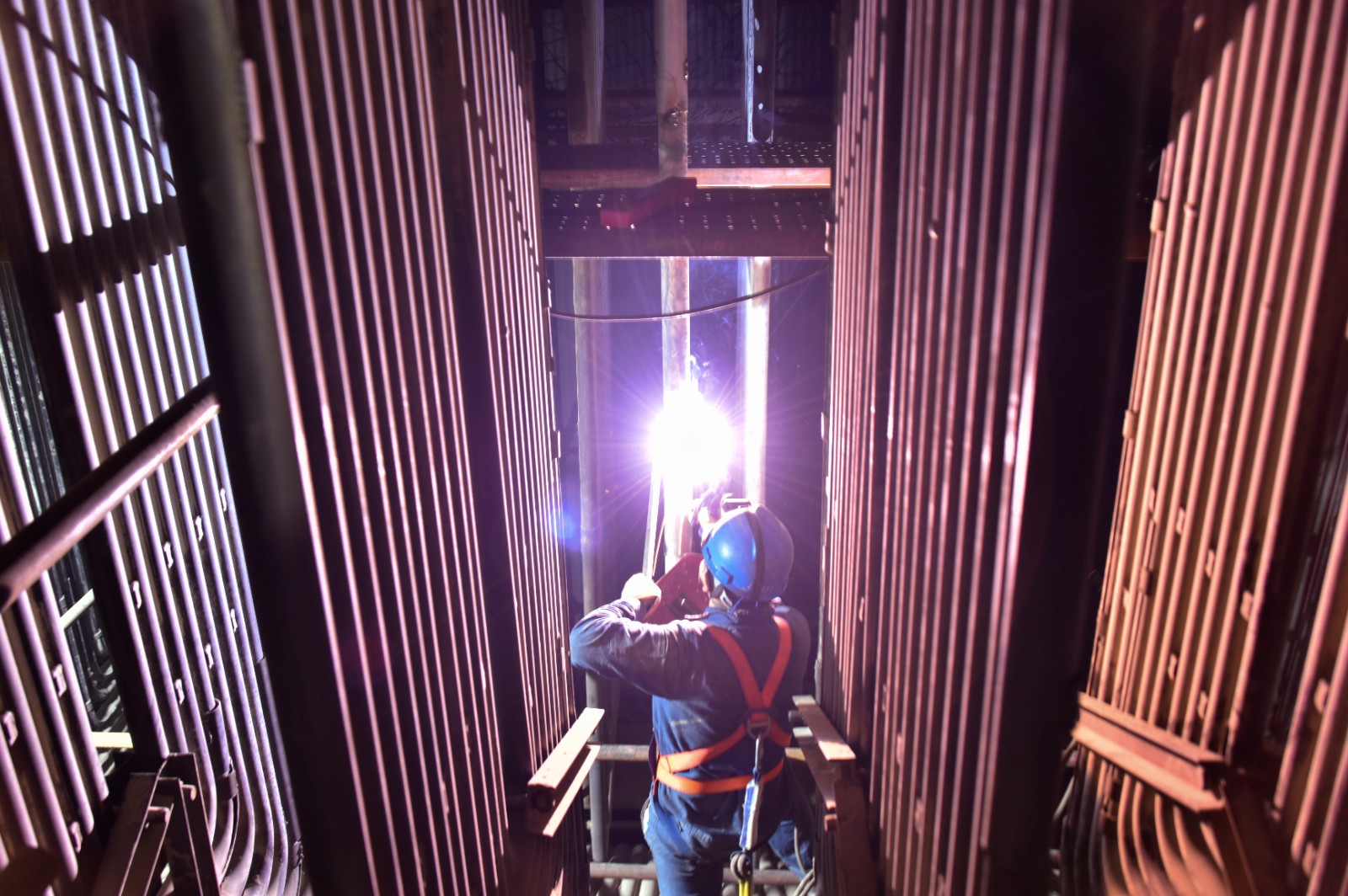

本次檢修涵蓋水冷壁防磨防爆治理、磨煤機粗粉分離器改造、煙氣余熱利用改造等項目。檢修期間,通過增設煙氣余熱回收裝置,進一步降低排煙溫度、降低煤耗的同時,年均可減排二氧化碳2.86萬噸。針對機組長期運行中吹灰器經過段、水冷壁、冷灰斗、省煤器、過熱器、再熱器迎風面等易損區域,通過“人工排查+智能檢測”復合解決方案,對高溫腐蝕、飛灰磨損、管壁減薄等風險點進行地毯式篩查后,及時進行了更換和修復,筑牢機組長周期運行根基。物資部全面謀劃、多措并舉,累計完成物資采購932項,其中緊急采購74項,為檢修技改工作提供全方位物資供應保障。在檢修收尾階段,發電部組織開展1號機組整套啟動專題培訓,對設備變更、啟動操作步驟和投運注意事項以及如何規范操作、各階段的檢查要點等內容進行了重點講授。機組啟動前,按程序開展風壓、水壓等相關試驗。接到啟動指令后,公司周密部署,組織檢修及運行人員全面做1號機組的啟動準備工作,并一次啟動并網成功。
當前,公司正持續優化機組運行方式,嚴格落實防非停措施,以煥然一新的設備狀態迎接夏季用電高峰大考,用實際行動書寫能源保供的國資國企答卷。
